La vue Gantt se choisit comme toute autre vue de la table. Elle se règle ensuite dans sa fenêtre de configuration.
1.1 Choisir la vue Gantt
Dans les options de vue de la table, sélectionnez Vue Gantt.
1.2 Ouvrir Configurer le Gantt
Dans la barre d'options de la vue, cliquez sur Configurer le Gantt. La fenêtre compte deux onglets : Tâche et Projet / Sous-tâches. Le bouton Éditer les relations se trouve en haut à droite.
2. Comment régler l'onglet Tâche ?
L'onglet Tâche dit au Gantt quelle colonne lire pour chaque barre. Il règle son titre, sa couleur, ses dates, son avancement et son responsable.
#ChampDescription
1Titre des tâchesLa colonne affichée comme nom de la tâche.
2Couleur des tâchesLa colonne qui donne sa couleur à la barre (ex. la couleur de la colonne Statut).
3Dates des tâchesDeux choix : Date de début et Durée, ou Date de début et Date de fin. Avec une date de fin, le Gantt compte seul les jours.
4Indicateur de progressionUne colonne Nombre au format décimal, entre 0 et 1 (0,8 = 80 %). Détail au chapitre 2.1.
5Utilisateur des tâchesUne colonne Lien vers une autre table qui attribue la tâche à un utilisateur.
Une seule source pour la fin d'une tâche. Avec le réglage Date de début et Durée, le Gantt ignore la colonne de date de fin de la table. Les gestes faits dans le Gantt ne mettent jamais cette date à jour. Une tâche peut alors commencer après sa fin dans la table. Votre table a une date de fin ? Choisissez le réglage Date de début et Date de fin.

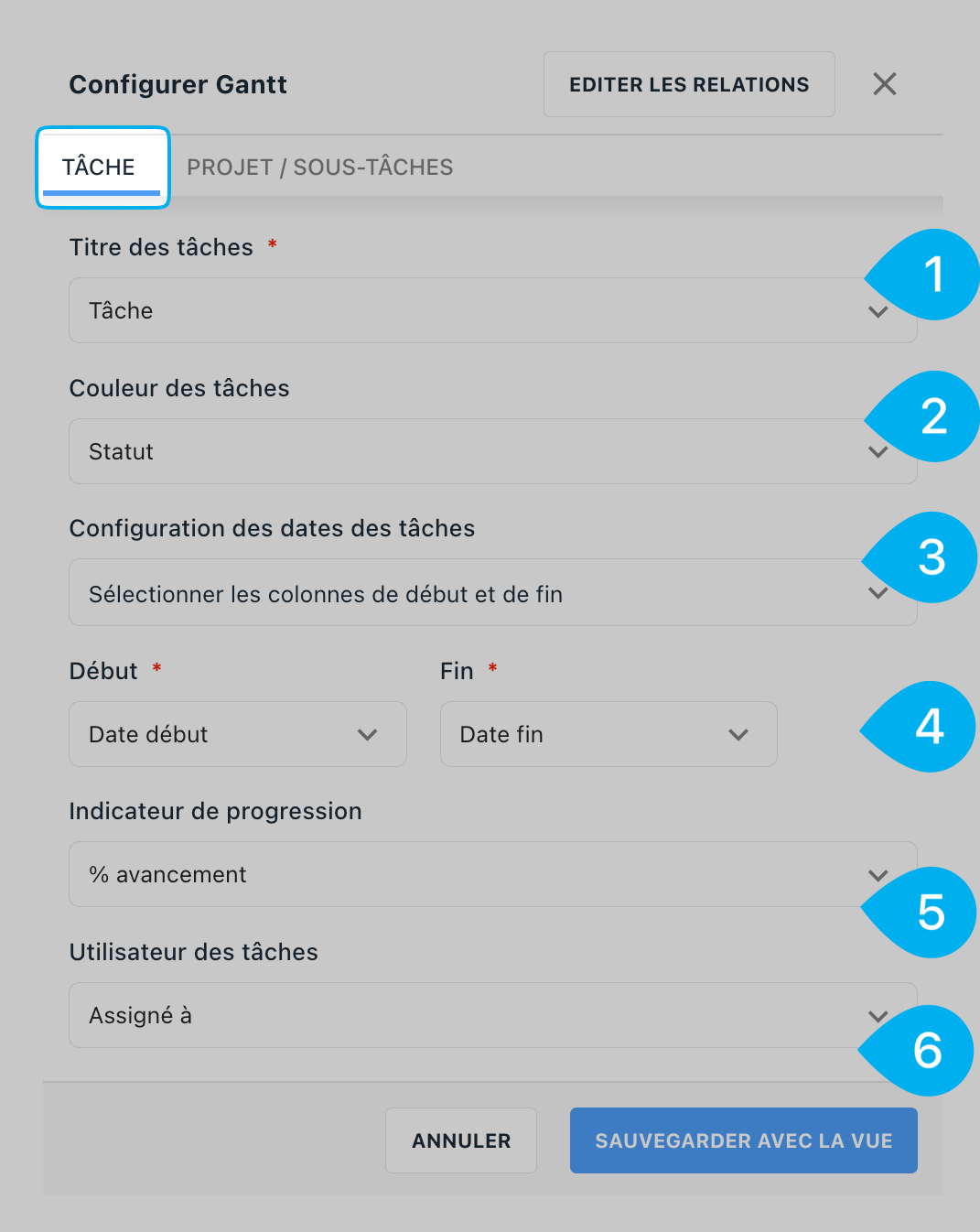

Une fois les colonnes choisies, l'onglet Tâche se présente ainsi.
2.1 Quelle colonne choisir pour l'Indicateur de progression ?
La barre d'une tâche affiche la valeur de la colonne choisie, multipliée par 100. Saisissez donc un nombre décimal entre 0 et 1 : 0,8 donne 80 %.
La barre affiche 8000 % ? La valeur saisie est 80 au lieu de 0,8. Le Gantt multiplie toujours la valeur par 100.
Votre colonne Nombre n'apparaît pas dans la liste ? Vérifiez son format. La liste Indicateur de progression ne propose que les colonnes Nombre au format décimal. Une colonne au format entier n'y figure pas.
Passez la colonne au format décimal pour la retrouver dans la liste. Une colonne formule n'est pas proposée, même si elle renvoie un nombre décimal.
1
Créez une colonne Nombre au format décimal
Sans symbole %. C'est la seule colonne acceptée par l'Indicateur de progression.
2
Saisissez la progression de 0 à 1
0,5 donne 50 % dans le Gantt.
3
Écrivez la consigne dans la description de la colonne
Par exemple : saisir de 0 à 1, 0,5 = 50 %.
Le format % ne convertit rien. Avec ce format, 0,5 s'affiche 0,50 % dans la table, mais 50 % dans le Gantt.
2.2 Comment se calcule la progression d'un dossier ?
La barre d'un dossier ou d'un projet se calcule seule. Elle affiche la moyenne de ses tâches, pondérée par leur nombre de jours.
Le nombre de jours compte le premier et le dernier jour. Exemple : le projet EV01 a deux tâches.
Tâche
Dates
Jours
Avancement
M02
Du 15-12-2025 au 14-01-2026
31
80 %
M01
Du 28-10-2026 au 06-11-2026
10
0 %
Projet EV01
(80 × 31 + 0 × 10) ÷ 41 = 60,5
41
60 %
Une moyenne simple aurait donné 40 %. Une tâche longue pèse plus qu'une tâche courte.
Le poids de chaque tâche
Son nombre de jours : calculé entre les deux dates, ou lu dans la colonne Durée.
La durée d'un dossier
Recalculée à partir de ses tâches. Une durée saisie sur le dossier est ignorée.
La durée d'un projet
Du premier début à la dernière fin de ses tâches.
Une tâche de 0 jour
Un jalon, ou un dossier qui ne contient qu'un jalon, ne pèse rien dans la moyenne.
Renseignez seulement l'avancement des tâches. Les dossiers et les projets se calculent seuls.
2.3 Comment créer un jalon ?
Un jalon est une tâche sans date de fin. Le Gantt l'affiche en losange, à sa date de début.
Renseignez la date de début, puis laissez vide la date de fin ou la durée, selon votre réglage. L'infobulle indique Jalon et la date de début.
Un jalon compte 0 jour. Il ne pèse rien dans la progression de son dossier.
3. Comment organiser projets et sous-tâches ?
L'onglet Projet / Sous-tâches regroupe les tâches sous un parent. Le Gantt affiche alors des dossiers qui s'ouvrent et se ferment.
Lien intra-table : une colonne Lien vers une autre table qui pointe vers sa propre table. Elle crée une relation parent → enfant, ou tâche → sous-tâche.
3.1 Les trois options Projet / Sous-tâches
Choisissez une option selon l'endroit où vivent vos projets : nulle part, dans la même table, ou dans une autre table.
Option
Ce que le Gantt affiche
Colonne à choisir

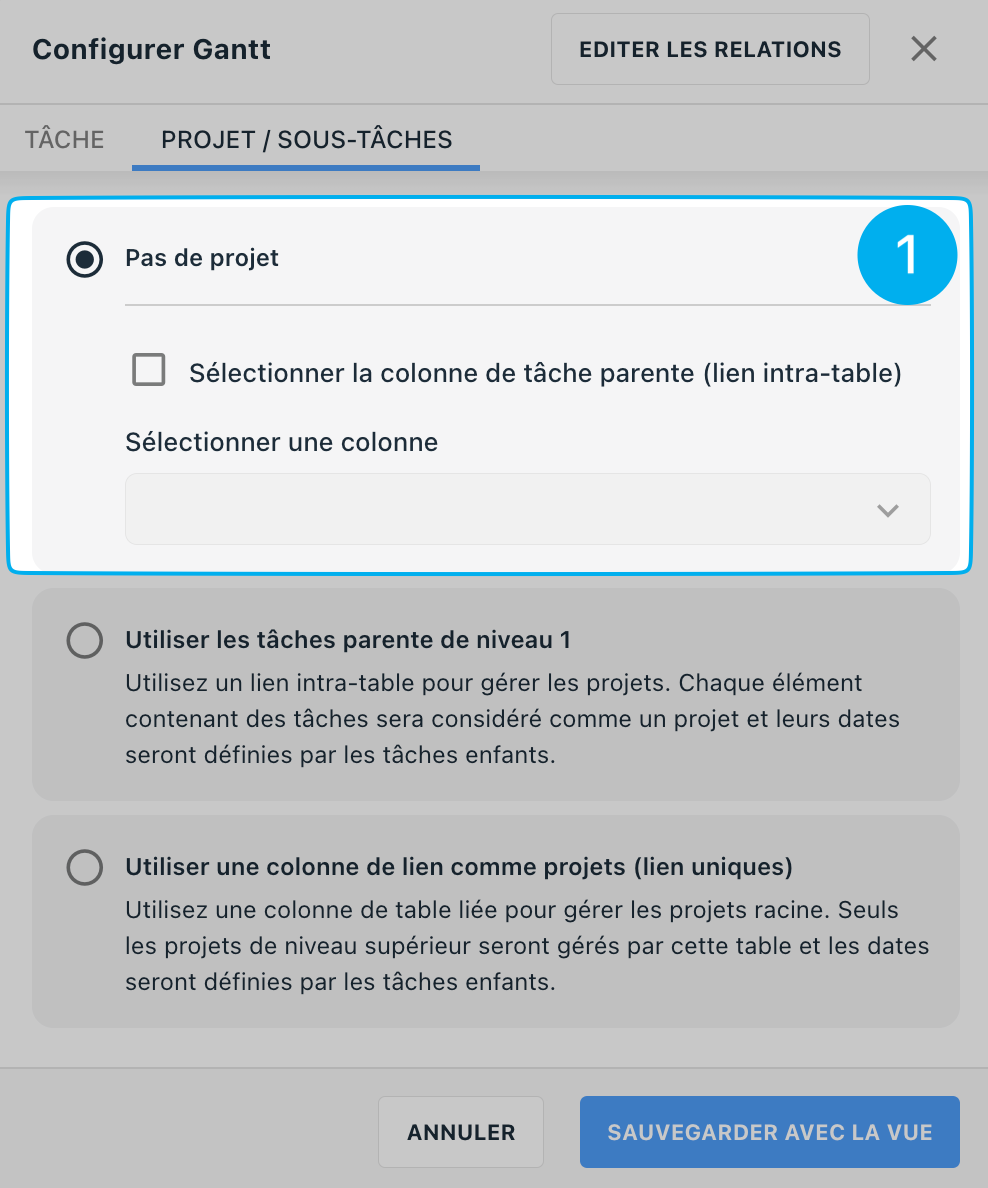

1. Pas de projet
Des tâches seules. Les tâches qui ont des sous-tâches restent visibles et se déplient.
La colonne de tâche parente (lien intra-table), en Lien unique.

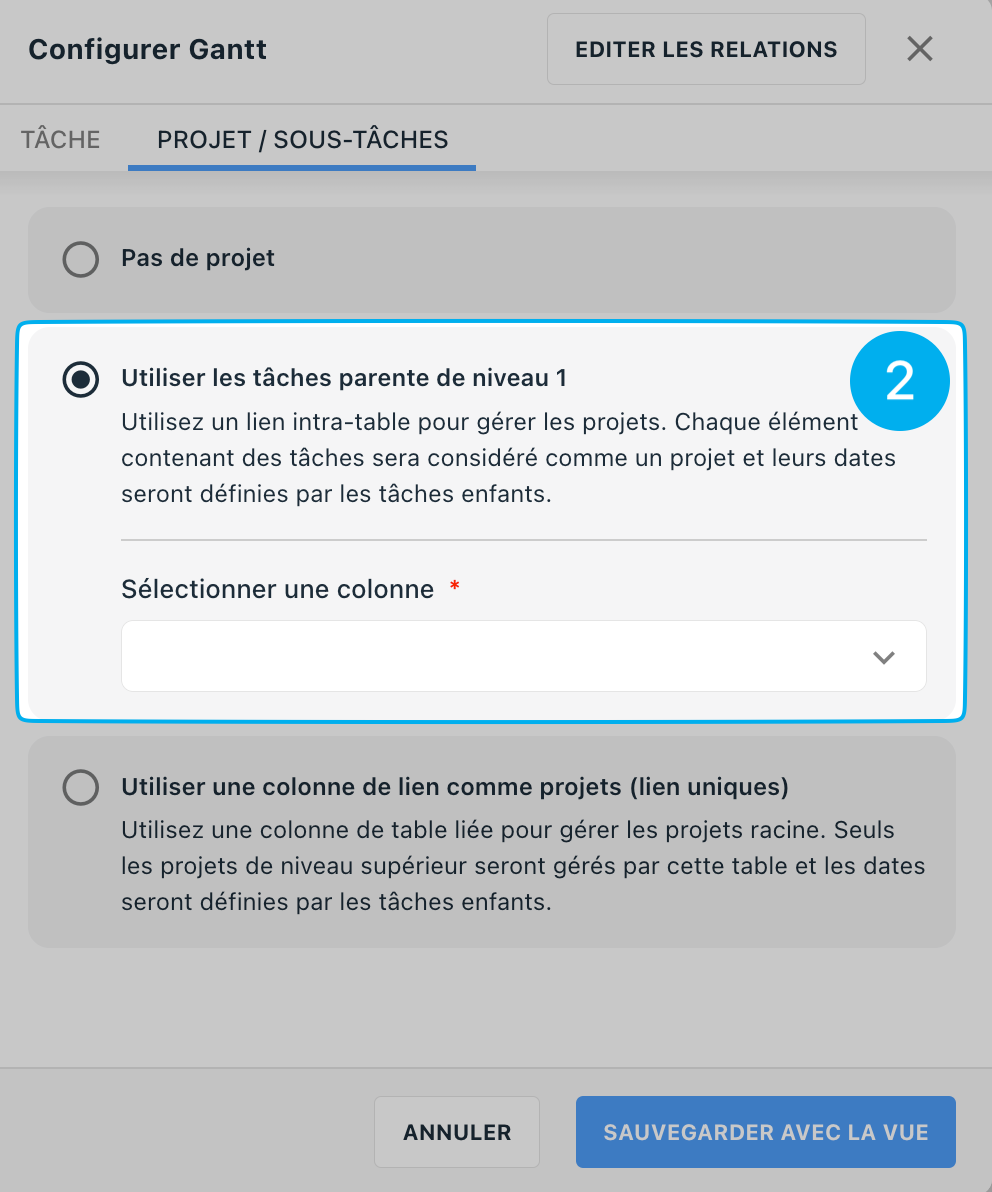

2. Utiliser les tâches parentes de niveau 1
Chaque ligne qui contient des tâches devient un projet. Ses dates viennent de ses tâches enfants.
Un lien intra-table, en Lien unique.

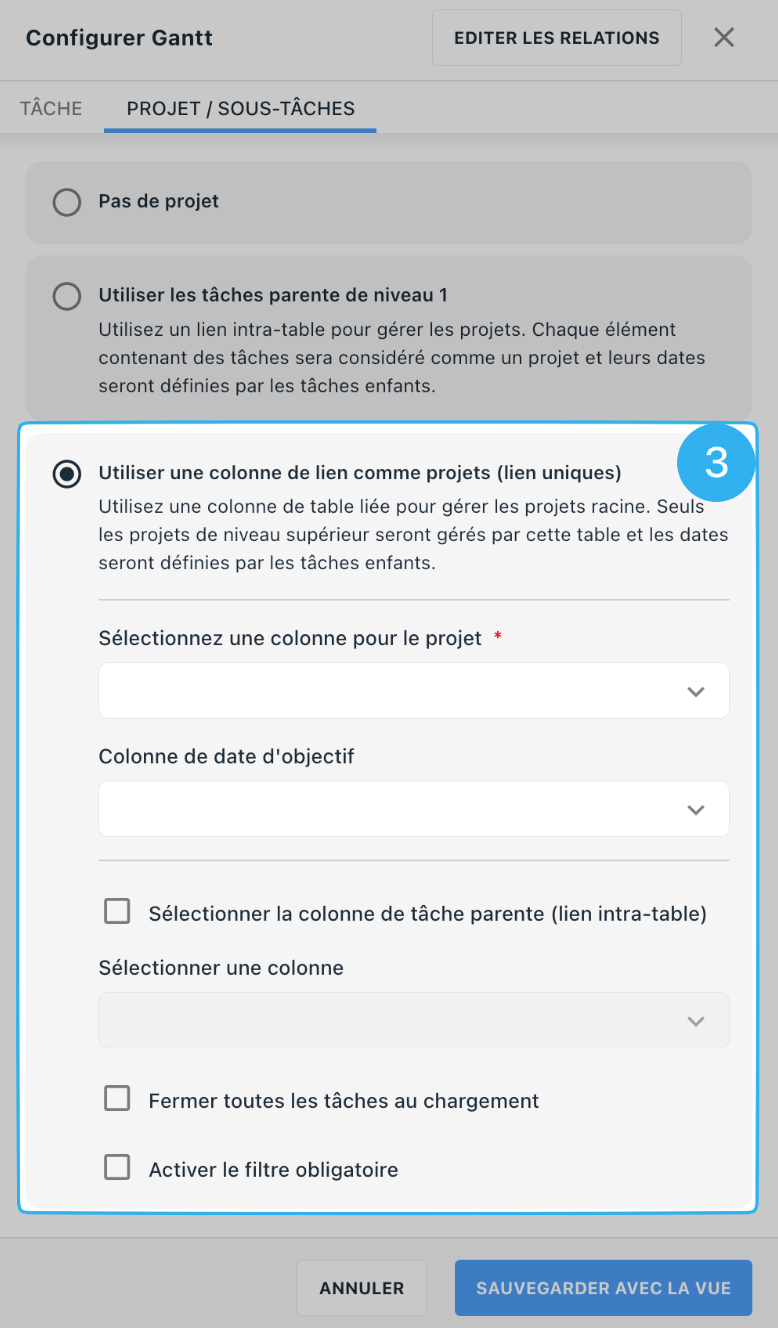

3. Utiliser une colonne de lien comme projet
Les projets racine viennent d’une autre table. Leurs dates viennent des tâches enfants.
Une colonne projet : une colonne Lien vers une autre table, en Lien unique.
Les captures montrent l'onglet avec l'option Pas de projet, puis avec l'option Utiliser les tâches parentes de niveau 1.
3.2 La liste des colonnes projet est vide ?
La colonne Lien vers une autre table n'est pas en Lien unique. C'est la cause avec les options 2 et 3 du chapitre 3.1. La liste des colonnes projet reste alors vide. Ouvrez la colonne Lien vers une autre table et cochez Lien unique. La colonne apparaît alors dans la liste.
3.3 Une tâche peut-elle être sa propre parente ?
Oui : rien ne l'empêche. Une ligne M01 peut être choisie comme parente de M01. Le Gantt range alors la tâche sous elle-même.
Un réglage à connaître. Ajoutez un filtre de sélection sur la colonne de tâche parente pour écarter la ligne elle-même. Sinon, vérifiez les liens parents après chaque saisie.
3.4 Les options complémentaires
Trois options allègent l'affichage et le chargement des grandes tables.
Colonne pour les objectifs de dates (facultatif)
Affiche un curseur rouge à la date objectif. C'est une colonne date de la table projet, rapatriée dans la table du Gantt par une colonne d'une table liée.
Fermer toutes les tâches au chargement
Toutes les tâches s'ouvrent fermées. Ouvrez ensuite celles qui vous intéressent. Utile pour un grand nombre de dossiers.
Filtre obligatoire
Force le choix d'un projet dans le filtre de sélection. Seuls ses dossiers s'affichent. Le Gantt se charge plus vite sur une grande table.
3.5 Lire la vue Gantt

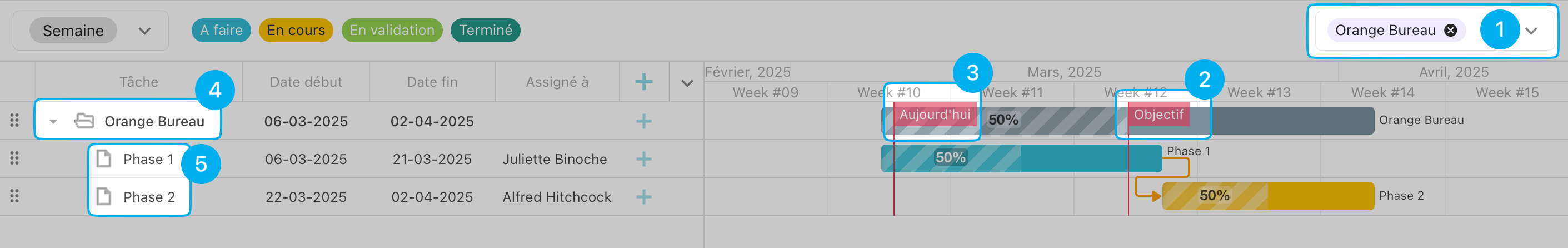

Les numéros de la capture renvoient aux éléments ci-dessous.
#ChampDescription
1Filtre de sélection du projetVisible si l’option Filtre obligatoire est cochée.
2Curseur objectifVisible si une colonne pour les objectifs de dates est choisie.
3Curseur de la date du jourMarque aujourd’hui sur la frise.
4Colonne projetLe projet sélectionné.
5Tâches parentes du projetLa colonne des tâches rattachées au projet.
4. À quoi sert le bouton Éditer les relations ?
Le bouton Éditer les relations est en haut à droite de la fenêtre de configuration. Il ouvre la table des relations. Chaque dépendance créée dans le Gantt y figure.
1
Ouvrez la table des relations
Cliquez sur Éditer les relations dans la fenêtre Configurer le Gantt.
2
Modifiez ou ajoutez une relation
Changez les tâches reliées, ou créez un nouvel enregistrement avec le bouton +.
3
Ajustez le point de liaison
Choisissez FIN ou DÉBUT pour chaque extrémité de la relation.
Des colonnes Gantt Relations s'ajoutent à votre table. L'usage d'Éditer les relations crée les colonnes Gantt Relations (Source Task / Target Task). Masquez-les dans vos vues de travail et vos formulaires.
Astuce : des automatisations peuvent partir de cette table pour simplifier la gestion des tâches.
5. Comment travailler dans la vue Gantt ?
Une fois configuré, le Gantt se manipule à la souris : colonnes, échelle, dépendances, déplacements et nouvelles tâches.
5.1 Afficher les colonnes et ouvrir les dossiers
1
Choisissez les colonnes
Avec le curseur, sélectionnez les colonnes à afficher à droite.
2
Ouvrez ou fermez les dossiers
Les dossiers suivent votre réglage Projet / Sous-tâches.
5.2 Changer l'échelle du diagramme
Sélectionnez l'échelle du diagramme : jour, semaine ou mois.
Un plan de quelques mois ? Choisissez Mois ou Semaine. En vue Année, une tâche de 10 jours devient un simple trait.
5.3 Créer une dépendance entre tâches
Reliez une tâche à une ou plusieurs autres. Déplacez la première : la seconde suit, et sa date de début reste après la fin de la première.
Le décalage marche aussi d'un projet à l'autre. Les dates des dossiers et des projets concernés suivent.
Type de dépendance
Effet
Fin à début
La tâche suivante démarre dès que la précédente se termine.
Début à début
Les deux tâches débutent en même temps.
Fin à fin
Les deux tâches se terminent en même temps.
Début à fin
La tâche suivante se termine dès que la première commence.
Une flèche relie deux tâches enfants, même dans deux projets différents. Elle peut aussi pointer vers un jalon.
Relier
Résultat
Une tâche enfant à une autre tâche enfant
Accepté, y compris entre deux projets.
Une tâche enfant à un jalon
Accepté.
Deux projets issus d'une colonne de lien
Refusé, avec le message : L'ajout d'un lien sur un projet à partir d'une colonne liée est interdit.
Un dossier parent à un autre dossier parent
Refusé.
Un dossier parent à la tâche enfant d'un autre dossier
Refusé, dans les deux sens.
Enchaîner deux dossiers ? Reliez la dernière tâche du premier dossier à la première tâche du second.
5.4 Modifier une tâche à la souris
La barre d'une tâche se modifie directement dans le Gantt, sans ouvrir la fiche. Chaque geste s'enregistre dans la table.
Changer la progression
Survolez une tâche enfant : un petit curseur apparaît sur la barre. Glissez-le à droite ou à gauche. La valeur s'écrit dans la colonne de progression.
Allonger ou raccourcir
Tirez le bord de la barre. Un jalon ne s'allonge pas.
Déplacer un dossier
Faites glisser le dossier parent : toutes ses tâches enfants glissent avec lui.
Ce qui change dans la table
Un déplacement change la date de début. Le curseur écrit une valeur entre 0 et 1. Une progression vide passe à 0 après un déplacement.
Déplacer plusieurs tâches
Maintenez la touche Maj (Shift) et cliquez sur chaque tâche, puis faites-les glisser.
5.5 Créer une nouvelle tâche
1
Repérez le bouton Nouvelle tâche
Le bouton + à côté de la tâche à relier, ou en haut de la table pour une tâche principale.
2
Cliquez sur le bouton
Le formulaire de la nouvelle tâche s’ouvre.
3
Remplissez le formulaire
Saisissez le détail de la tâche.
4
Enregistrez
La tâche apparaît dans le Gantt.
5
Placez la tâche
Ajustez sa position sur le diagramme si besoin.
6. Où voir le tutoriel complet en vidéo ?
Le tutoriel reprend les explications de cet article.
7. Pour aller plus loin
Aller plus loin
Lien vers une autre table
Les options de la colonne, dont Lien unique et le filtre de sélection.
